Kosztorys budowy domu - Jak policzyć, by nie przepłacić?

Juliusz Gajewski

Juliusz Gajewski

|

21 kwietnia 2026

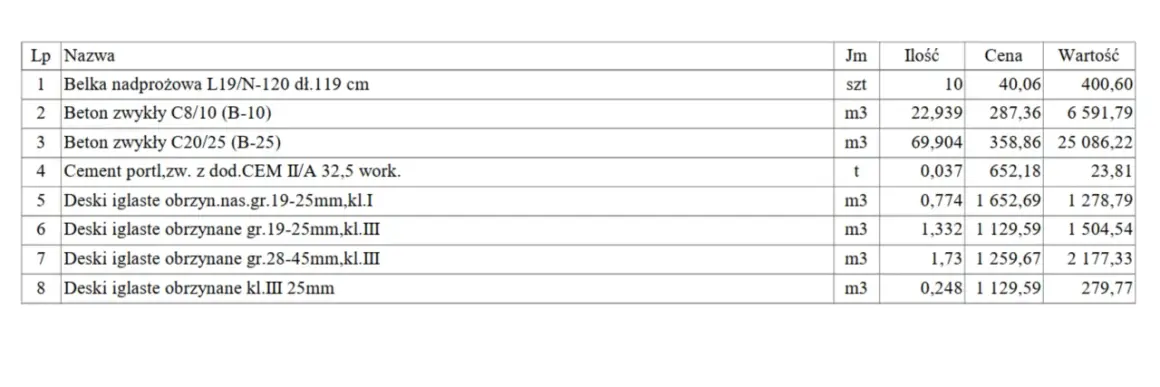

Szczegółowy kosztorys budowy domu: materiały budowlane, ich ilości, ceny i wartości.

Dobrze policzony kosztorys budowy domu zaczyna się od jednego pytania: co dokładnie ma być wliczone w budżet. Sam budynek to za mało, bo szybko dochodzą projekt, formalności, przyłącza, wykończenie i rezerwa na rzeczy, których nie widać na pierwszym etapie. W tym tekście pokazuję, jak rozbić wydatki na sensowne części, które pozycje zwykle zaskakują inwestora i jak czytać wycenę tak, żeby była naprawdę użyteczna.

Najważniejsze rzeczy do policzenia przed startem budowy

  • Zakres budżetu musi obejmować nie tylko ściany i dach, ale też projekt, formalności, przyłącza, ogrodzenie i otoczenie domu.
  • W 2026 roku orientacyjne koszty budowy w Polsce mocno zależą od standardu, a różnice między województwami mogą sięgać 20–30%.
  • Bezpiecznie jest planować rezerwę 10–15% całego budżetu na zmiany, poprawki i droższe materiały.
  • Najbardziej praktyczny jest kosztorys inwestorski oparty na przedmiarze robót, bo pozwala porównywać oferty i kontrolować etapy prac.
  • Najwięcej pieniędzy zwykle pochłaniają konstrukcja, instalacje i wykończenie, a nie sam projekt.

Co powinno znaleźć się w rzetelnej wycenie domu

Ja zawsze zaczynam od rozdzielenia dwóch rzeczy: kosztu budowy domu i kosztów całej inwestycji. To nie to samo. Jedna pula obejmuje roboty od fundamentów do wykończenia, a druga dorzuca wszystko, co dzieje się obok budynku: projekt, adaptację, geodetę, przyłącza, dojazd, ogrodzenie czy wyrównanie terenu.

W praktyce najwięcej nieporozumień bierze się z tego, że ktoś pyta o „cenę domu”, a druga strona myśli wyłącznie o stanie deweloperskim. Dlatego w rzetelnym budżecie rozdzielam pozycje na cztery koszyki: formalności, budynek, zagospodarowanie działki i rezerwę.

Pozycja Co zwykle obejmuje Dlaczego łatwo ją pominąć
Projekt i formalności projekt, adaptację, mapy, geodetę, dokumenty do pozwolenia Na starcie są mniejsze niż roboty budowlane, więc znikają z kalkulacji.
Stan zero i konstrukcja wykopy, fundamenty, ściany, stropy, dach To najbardziej widoczna część budowy, ale też najszybciej drożeje przy zmianach projektu.
Instalacje i wykończenie elektryka, hydraulika, ogrzewanie, tynki, wylewki, podłogi, łazienki Na papierze wyglądają jak jedna kategoria, a w rzeczywistości składają się z wielu drobnych pozycji.
Otoczenie domu przyłącza, ogrodzenie, podjazd, taras, odwodnienie, niwelacja terenu Często trafiają do osobnego „kiedyś”, a potem trzeba je zrobić od razu.

Jeśli mam wskazać jedną rzecz, która porządkuje cały proces, to jest nią przedmiar robót - czyli lista prac z ilościami, policzona na podstawie projektu. Bez tego wycena jest zbyt ogólna, żeby dobrze porównać oferty. Kiedy zakres jest już opisany tak dokładnie, można sensownie przejść do etapów budowy.

Jak rozkładają się koszty na etapy budowy

Według Muratora, w 2026 r. w Polsce za stan surowy otwarty trzeba zwykle liczyć ok. 2,8–3,5 tys. zł/m², a za stan deweloperski 5–6,5 tys. zł/m². To pokazuje prostą rzecz: najważniejsze nie jest samo „ile kosztuje dom”, tylko na jakim etapie chcesz zamknąć budżet.

Każdy etap ma własną logikę finansową. Stan zero zużywa sporo robocizny i materiałów ziemnych, stan surowy mocno opiera się na konstrukcji, a końcówka budowy najczęściej przepala budżet na instalacjach i wykończeniu.

Etap Co obejmuje Na co uważać
Stan zero wykopy, ławy, fundamenty, izolacje Rodzaj gruntu, poziom wód i odwodnienie potrafią zmienić koszt już na samym starcie.
Stan surowy otwarty ściany nośne, stropy, konstrukcję dachu Im bardziej skomplikowana bryła, tym większa szansa na wzrost wydatków.
Stan surowy zamknięty dach, okna, drzwi zewnętrzne Stolarka i pokrycie dachu potrafią różnić się ceną bardziej, niż inwestor zakłada na początku.
Stan deweloperski instalacje, tynki, wylewki, ocieplenie elewacji Tu często wchodzą duże systemy techniczne: ogrzewanie, wentylacja, automatyka.
Pod klucz podłogi, drzwi wewnętrzne, malowanie, łazienki, biały montaż Największą różnicę robi standard materiałów, a nie sama liczba pozycji.

Gdy znasz etapy, łatwiej dobrać właściwy rodzaj wyceny i nie mylić wstępnego szacunku z dokumentem, który faktycznie nadaje się do rozmowy z wykonawcą lub bankiem.

Który rodzaj kosztorysu wybrać

W praktyce spotykam kilka podejść i każde ma inne zastosowanie. Najlepsze nie jest to, które wygląda najgrubiej, tylko to, które odpowiada na konkretną decyzję: czy chcesz policzyć własny budżet, porównać oferty ekip, rozliczyć wykonawcę, czy przygotować dokument do finansowania.

Rodzaj wyceny Kiedy go używam Co daje Gdzie bywa słaby
Kosztorys inwestorski Przed startem i przy kredycie Porządkuje budżet i harmonogram Wymaga dokładnego przedmiaru
Kosztorys ofertowy Gdy zbieram wyceny ekip Pozwala porównać wykonawców Różne firmy mogą inaczej rozumieć zakres
Kosztorys powykonawczy Po zakończeniu prac Pokazuje realny koszt inwestycji Nie pomaga już w planowaniu na starcie
Szacunek uproszczony Na samym początku Daje szybki rząd wielkości Łatwo go zaniżyć przy zmianach projektu

Ja traktuję system gospodarczy i generalnego wykonawcę jako dwa różne modele ryzyka, a nie tylko dwa cenniki. Samodzielne prowadzenie budowy może obniżyć część wydatków na robociznę, ale przenosi na inwestora koordynację ekip, odbiory i pilnowanie terminów. Z kolei generalny wykonawca zwykle kosztuje więcej, za to porządkuje harmonogram i zmniejsza chaos organizacyjny.

Po wyborze metody zostaje już tylko policzyć budżet krok po kroku, bez zgadywania i bez pomijania pozycji, które później najmocniej bolą.

Jak samodzielnie policzyć budżet bez pominięć

Najprościej działa u mnie schemat oparty na kolejności technologicznej. To nie jest elegancka teoria, tylko praktyka, która zmniejsza ryzyko, że coś wypadnie z kalkulacji.

  1. Ustal standard i zakres - najpierw zdecyduj, czy liczysz dom do stanu deweloperskiego, czy pod klucz, i czy w budżecie mają znaleźć się przyłącza oraz otoczenie działki.
  2. Rozpisz przedmiar robót - z projektu wyciągnij ilości: metry ścian, powierzchnię dachu, długość instalacji, liczbę okien, zakres tynków i wylewek.
  3. Zbierz ceny dla dużych pozycji - nie opieraj się na jednej ofercie; dla fundamentów, dachu, instalacji i stolarki poproś o kilka wycen.
  4. Oddziel materiały od robocizny - to ważne, bo przy zmianie technologii albo wykonawcy łatwiej wtedy sprawdzić, co faktycznie drożeje.
  5. Dolicz koszty poboczne - transport, wynajem sprzętu, wywóz odpadów, geodezja, odbiory i zabezpieczenie placu budowy.
  6. Dodaj rezerwę 10–15% - to najprostszy bufor na wzrost cen, zmiany decyzji i poprawki, które pojawiają się po drodze.

Jeżeli porównujesz dwie oferty, patrz nie tylko na sumę końcową, ale też na to, co dokładnie wchodzi w zakres. Jedna ekipa może wycenić samą robociznę, inna robociznę z materiałem, a jeszcze inna dorzucić transport i sprzątanie placu budowy. Różnica w cenie bywa wtedy pozorna.

Kiedy budżet jest już rozpisany, warto spojrzeć na to, co go najmocniej zmienia, bo właśnie tam najłatwiej znaleźć oszczędność bez obniżania jakości.

Co najczęściej podnosi koszt budowy

Jeśli mam wskazać miejsca, w których budżet najczęściej pęka, to są to nie materiały „premium”, tylko decyzje konstrukcyjne i organizacyjne. Jak pokazują kalkulacje przytaczane przez Extradom, prosta bryła i dwuspadowy dach mogą obniżyć koszt o 10–15%, a podpiwniczenie potrafi podnieść go o 30–40%.

Bryła i dach

Im więcej załamań, lukarn, koszy dachowych i zaawansowanych połączeń, tym większe ryzyko dodatkowej robocizny, obróbek i odpadów. Najtańsze w realizacji są zwykle projekty zwarte, o prostym rzucie i czytelnym dachu.

Instalacje

Pompa ciepła, rekuperacja i fotowoltaika poprawiają komfort i obniżają część kosztów użytkowania, ale w budżecie startowym oznaczają osobne, duże pakiety wydatków. Tu naprawdę łatwo przesunąć granicę między rozsądnym standardem a „jeszcze trochę lepiej”.

Region i termin

Ceny robocizny różnią się zależnie od województwa, a dostępność ekip wpływa na stawkę równie mocno jak sam materiał. Jeśli budujesz w napiętym terminie, przygotuj się na mniej elastyczne negocjacje.

Przeczytaj również: Co Zamiast Płyt OSB? Alternatywy w Budownictwie - Poznaj Je

Standard wykończenia

Łazienka, podłogi i stolarka wewnętrzna potrafią zmienić budżet mocniej niż sama różnica między dwoma wariantami projektu. To dlatego na finiszu budowy tak łatwo przepalić rezerwę, nawet jeśli konstrukcja wyszła zgodnie z planem.

To właśnie te różnice najlepiej widać na konkretnym przykładzie domu o sensownym metrażu, bez sztucznego zaniżania kosztów.

Przykładowy budżet dla domu 120 m²

Żeby nie mówić o budżecie abstrakcyjnie, przyjmijmy dom 120 m² w technologii murowanej, bez działki i bez mebli. Taki model dobrze pokazuje, jak bardzo zmienia się koszt w zależności od tego, na którym etapie chcesz zakończyć inwestycję.

Etap Orientacyjny koszt Co to oznacza w praktyce
Stan surowy otwarty 336–420 tys. zł fundamenty, ściany, stropy, konstrukcja dachu
Stan surowy zamknięty 444–540 tys. zł dochodzą dach, okna i drzwi zewnętrzne
Stan deweloperski 600–780 tys. zł instalacje, tynki, wylewki, elewacja
Pod klucz 800 tys. zł–1,2 mln zł pełne wykończenie wnętrz i gotowość do zamieszkania
Poza bryłą domu 50–150 tys. zł+ projekt, przyłącza, ogrodzenie, podjazd, taras, rezerwa

Ten przykład dobrze pokazuje, dlaczego sama stawka za metr nie załatwia sprawy. Dwa domy o tej samej powierzchni mogą mieć zupełnie inny budżet, jeśli jeden ma prostą bryłę, a drugi piwnicę, bardziej rozbudowany dach i droższe instalacje. Do tego dochodzi jeszcze region oraz standard wykończenia, które potrafią przesunąć końcową kwotę o dziesiątki, a czasem o setki tysięcy złotych.

Budżet, który nie kończy się zaskoczeniem w połowie prac

Jeśli miałbym zostawić jedną zasadę, to tę: nie licz domu „na styk”. Dobrze przygotowana wycena zawsze rozdziela budynek, otoczenie i rezerwę, bo tylko wtedy da się rozmawiać z wykonawcą bez domysłów. W 2026 roku najlepiej działa podejście, w którym budżet jest żywym dokumentem - aktualizujesz go po każdej zmianie projektu, po każdej większej ofercie i po każdej korekcie zakresu.

  • Zostaw rezerwę 10–15% jeszcze przed podpisaniem umów.
  • Nie porównuj samych kwot końcowych - porównuj zakres prac, standard materiałów i sposób rozliczenia.
  • Aktualizuj wycenę po każdej zmianie projektu, bo nawet drobna korekta dachu albo instalacji potrafi przesunąć budżet o dziesiątki tysięcy złotych.

Najlepszy budżet to nie ten najniższy, tylko ten, który zostawia margines na realne decyzje, a nie na gaszenie pożarów po drodze.

FAQ - Najczęstsze pytania

Rzetelny kosztorys powinien dzielić wydatki na formalności, budynek (stan zero, surowy, deweloperski, pod klucz), zagospodarowanie działki (przyłącza, ogrodzenie, podjazd) oraz rezerwę finansową (10-15%). Kluczowy jest przedmiar robót.
Zaleca się planowanie rezerwy w wysokości 10-15% całego budżetu. Pozwala to na pokrycie nieprzewidzianych wydatków, wzrostu cen materiałów, zmian w projekcie czy poprawek bez stresu i konieczności zaciągania dodatkowych kredytów.
Kosztorys inwestorski porządkuje budżet i harmonogram przed startem budowy, często jest wymagany do kredytu. Kosztorys ofertowy służy do porównywania ofert różnych wykonawców, ale może mieć różny zakres u poszczególnych firm.
Największy wpływ na wzrost kosztów mają skomplikowana bryła budynku i dach, zaawansowane instalacje (np. pompa ciepła, rekuperacja), wysoki standard wykończenia wnętrz oraz lokalizacja i termin realizacji inwestycji.
Ustal standard i zakres (np. stan deweloperski), rozpisz przedmiar robót z projektu, zbierz ceny dla głównych pozycji, oddziel materiały od robocizny, dolicz koszty poboczne (transport, sprzęt) i dodaj rezerwę 10-15%.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

kosztorys budowy domu koszt budowy domu ile kosztuje budowa domu

Udostępnij artykuł

Autor Juliusz Gajewski
Juliusz Gajewski
Jestem Juliusz Gajewski, doświadczony analityk branżowy z wieloletnim zaangażowaniem w tematykę budownictwa. Z pasją piszę o trendach i innowacjach w tej dziedzinie, co pozwala mi na dogłębne zrozumienie mechanizmów rządzących rynkiem budowlanym. Moje zainteresowania obejmują zarówno nowoczesne technologie, jak i zrównoważony rozwój w budownictwie, co czyni mnie ekspertem w zakresie analizowania ich wpływu na przyszłość branży. Staram się przedstawiać skomplikowane dane w przystępny sposób, aby każdy mógł zrozumieć kluczowe zagadnienia związane z budownictwem. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które pomagają czytelnikom podejmować świadome decyzje. Wierzę, że odpowiedzialne podejście do informacji buduje zaufanie i wspiera rozwój branży budowlanej.
