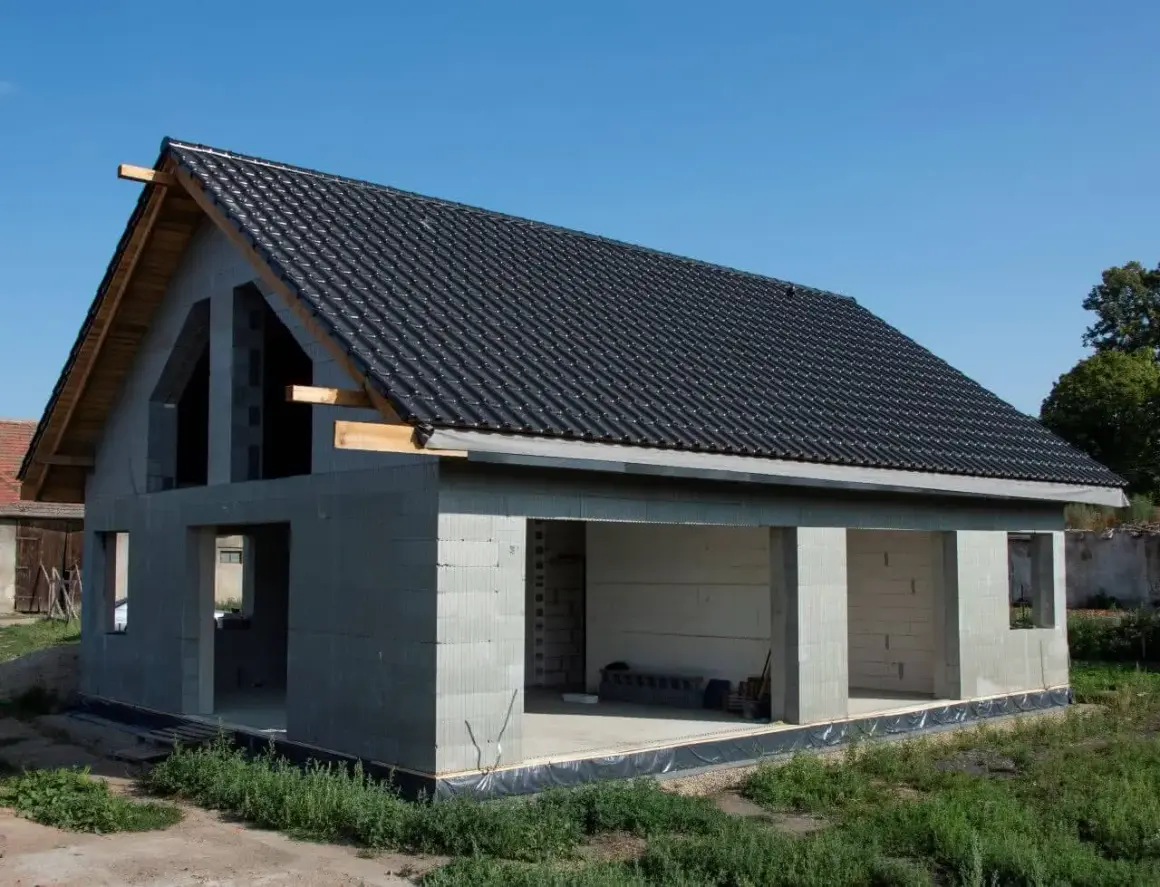

Budynek w stanie surowym otwartym z dachem pokrytym czarną dachówką.

Budowa domu na tym etapie wygląda już „prawie gotowo”, ale to właśnie tutaj najłatwiej pomylić nazwę z rzeczywistym zakresem prac. Chodzi o moment, w którym bryła jest wzniesiona, dach domknięty, a inwestor musi wiedzieć, co faktycznie zostało wykonane, czego jeszcze brakuje i ile to realnie kosztuje. W praktyce jasne doprecyzowanie zakresu na budowie oszczędza sporo nerwów, czasu i pieniędzy.

Najkrócej mówiąc, to gotowa konstrukcja, ale jeszcze nie gotowy dom

  • Etap ten następuje po stanie zerowym i przed zamknięciem budynku.
  • Najczęściej obejmuje ściany nośne, stropy, kominy, schody żelbetowe, więźbę oraz pokrycie dachu.
  • W Polsce nie ma jednej ustawowej definicji, więc zakres trzeba doprecyzować w umowie.
  • Dla domu 100 m² orientacyjny koszt samego etapu to zwykle ok. 174–215 tys. zł, a od stanu zerowego do tego momentu 215–267 tys. zł.
  • Największe ryzyko to niedoprecyzowany zakres prac i zbyt długie zostawienie budynku bez zabezpieczenia.

Dlaczego ten etap trzeba opisać precyzyjnie

Jak podaje Inżynier Budownictwa, w obrocie prywatnym liczy się przede wszystkim zwyczaj branżowy i to, co strony wpiszą do umowy, bo pojęcia używane na budowie nie mają jednej sztywnej definicji ustawowej. W praktyce oznacza to tyle, że dwa podobne domy mogą być formalnie opisane tak samo, ale mieć zupełnie inny zakres robót i inną cenę.

Ja zawsze patrzę na ten etap jak na granicę między „wznoszeniem konstrukcji” a „zamykanie domu przed kolejnymi pracami”. Jeśli projekt, kosztorys i umowa nie są spójne, inwestor szybko zaczyna dopłacać do elementów, które według niego już miały być wykonane. Właśnie dlatego ta część budowy wymaga doprecyzowania jeszcze przed wejściem ekipy na plac.

To ważne także z bardzo praktycznego powodu: od poprawnego zdefiniowania zakresu zależy kolejność kolejnych prac, a więc także termin przejścia do następnego etapu. Skoro to już jasne, przejdźmy do tego, co najczęściej naprawdę wchodzi w zakres robót.

Co zwykle obejmuje zakres prac

W typowej budowie murowanej ten etap oznacza, że dom ma już konstrukcję nośną i dach. Najczęściej są to elementy, które nadają budynkowi docelowy kształt, ale jeszcze nie chronią wnętrza przed pełnym wpływem pogody i nie pozwalają myśleć o wykończeniu.

Element Zwykle wchodzi Co warto doprecyzować
Ściany nośne Tak Materiał, grubość, układ zgodny z projektem
Stropy Tak Rodzaj stropu i pełne wykonanie zgodnie z technologią
Kominy Tak Lokalizację, wysokość i wykończenie czapy kominowej
Schody żelbetowe Zwykle tak Tylko jeśli projekt je przewiduje
Więźba dachowa Tak Konstrukcję, impregnację i zgodność z projektem
Pokrycie dachu Tak Czy chodzi o pokrycie docelowe, czy tymczasowe
Orynnowanie, okna dachowe, fragmenty instalacji Czasem To często element dodatkowy, nie standard

W praktyce właśnie ostatni wiersz tabeli powoduje najwięcej nieporozumień. Jedna firma uzna, że w cenie są już rynny i okna dachowe, inna potraktuje je jako osobny zakres. Dlatego nie wystarcza sama nazwa etapu - liczy się dokładna specyfikacja robót, materiałów i standardu wykonania.

Gdy wiadomo już, co najczęściej jest wykonane, łatwo sprawdzić drugą stronę medalu: czego jeszcze na tym etapie nie ma i dlaczego nie warto tego mylić z zamkniętym budynkiem.

Czego jeszcze na tym etapie nie ma

Najkrócej: to nie jest jeszcze dom chroniony przed pogodą i gotowy do dalszych prac wykończeniowych. Brakuje elementów, które zamykają budynek i przygotowują go do instalacji oraz wykończenia wnętrz.

  • Nie ma zwykle okien i drzwi zewnętrznych.
  • Nie ma elewacji ani ocieplenia zewnętrznego.
  • Nie ma tynków wewnętrznych i posadzek.
  • Nie ma pełnych instalacji: elektrycznej, grzewczej, wentylacyjnej i wykończonej wodno-kanalizacyjnej.
  • Nie ma zabudowy wnętrz, białego montażu ani wyposażenia użytkowego.

To właśnie dlatego budynek wciąż wymaga ostrożności. Jeśli zostanie zbyt długo bez zamknięcia, wilgoć, wiatr i niskie temperatury potrafią narobić więcej szkód, niż wielu inwestorów się spodziewa. Ta granica jest szczególnie ważna wtedy, gdy porównujesz oferty wykonawców, bo łatwo pomylić ten etap z kolejnym.

Jak odróżnić go od stanu zamkniętego i deweloperskiego

Różnicę najłatwiej zobaczyć w praktyce, bo kolejne etapy budowy różnią się nie tylko nazwą, ale też tym, czy dom jest już zabezpieczony i czy można wchodzić w roboty instalacyjne oraz wykończeniowe.

Etap Co jest wykonane Stan budynku
Surowy otwarty Konstrukcja, stropy, dach Budynek jest otwarty, bez stolarki zewnętrznej
Surowy zamknięty To samo plus okna i drzwi zewnętrzne Dom jest zabezpieczony przed warunkami atmosferycznymi
Deweloperski Instalacje, tynki, posadzki, często ocieplenie i elewacja Można przechodzić do prac wykończeniowych

W praktyce największa różnica między tymi etapami nie tkwi w teorii, tylko w komforcie prowadzenia dalszych prac. Po zamknięciu budynku łatwiej utrzymać porządek, chronić materiały i planować instalacje. Z kolei przed zamknięciem trzeba pilnować pogody, zabezpieczeń i kolejności robót, co bezpośrednio wpływa na budżet.

Skoro różnice są już jasne, przejdźmy do liczb, bo to właśnie koszt najczęściej decyduje, kiedy inwestorzy zaczynają mocniej patrzeć na szczegóły.

Ile to kosztuje i od czego zależy budżet

Orientacyjnie stan surowy otwarty pochłania około 30-37% całkowitego budżetu budowy domu. Według szacunków Extradom dla domu o powierzchni 100 m² w 2026 r. często mieści się to w okolicach 174-215 tys. zł za sam ten etap, a łącznie od stanu zerowego do tego momentu 215-267 tys. zł. To widełki, nie obietnica - przy prostym projekcie można zejść niżej, ale skomplikowana bryła szybko podnosi koszt.

Najmocniej wpływają na budżet:

  • metraż domu,
  • kształt bryły,
  • rodzaj i stopień skomplikowania dachu,
  • technologia budowy,
  • region i stawki ekip,
  • zakres materiałów ujęty w umowie.

Największą różnicę zwykle robi dach. Prosta dwuspadowa konstrukcja jest wyraźnie tańsza i szybsza do wykonania niż wielopołaciowa bryła z licznymi załamaniami, lukarnami czy dodatkowymi detalami ciesielskimi. Z kolei technologia prefabrykowana potrafi skrócić czas, ale nie zawsze oznacza niższy koszt końcowy.

Jeśli miałabym wskazać jeden wniosek, to byłby prosty: budżet nie rozjeżdża się na „wielkich” elementach, tylko na setkach decyzji po drodze. I właśnie dlatego trzeba znać najczęstsze błędy, zanim ekipa wejdzie na budowę.

Najczęstsze błędy, które potem drogo kosztują

Wbrew pozorom największe problemy nie wynikają z samej technologii, tylko z organizacji. Na budowie błędy lubią się kumulować: raz ktoś pominie detal w umowie, raz opóźni dostawę materiału, a później trzeba poprawiać albo czekać z kolejnymi pracami.

  • Niedoprecyzowany zakres robót - bez dokładnej listy łatwo spierać się o to, czy coś było w cenie.
  • Zbyt szybkie przechodzenie do kolejnego etapu - beton, mur i dach potrzebują właściwych przerw technologicznych.
  • Brak zabezpieczenia przed pogodą - otwarty budynek źle znosi intensywny deszcz i mróz.
  • Oszczędzanie na dachu i obróbkach - to często fałszywa oszczędność, bo później wychodzą przecieki i poprawki.
  • Brak kontroli geometrii - odchyłki na etapie konstrukcyjnym przenoszą się na resztę budowy.
  • Za mały nadzór inwestora lub kierownika budowy - nawet dobra ekipa potrzebuje regularnej kontroli.

Z mojego punktu widzenia najdroższe są błędy, których przez kilka miesięcy nie widać. Dopiero przy montażu okien, instalacji albo tynkach wychodzi, że coś było krzywe, niedosuszone albo zrobione w złej kolejności. Dlatego przed wejściem w kolejny etap warto zrobić porządny przegląd budynku.

Zanim postawisz kolejny znak na budowie, sprawdź te rzeczy

Jeśli dom ma już konstrukcję i dach, nie zakładałabym automatycznie, że wszystko jest gotowe do dalszych prac. Ja na tym etapie patrzę na kilka konkretnych punktów i polecam to samo każdemu inwestorowi.

  1. Sprawdź zgodność wykonania z projektem, zwłaszcza wymiary, poziomy i piony.
  2. Oceń dach: pokrycie, obróbki blacharskie, kominy, rynny i miejsca newralgiczne przy załamaniach połaci.
  3. Upewnij się, że elementy narażone na wilgoć są zabezpieczone, a plac budowy ma sensowny odpływ wody.
  4. Zweryfikuj, czy zakres robót został zamknięty zgodnie z umową, a nie tylko „wizualnie wygląda dobrze”.
  5. Ustal, co dokładnie ma być wykonane w następnym kroku, żeby nie dublować prac ani nie zamawiać materiałów za wcześnie.

Jeżeli budowa ma przezimować, zabezpieczenie staje się obowiązkowe, a nie „mile widziane”. W praktyce dużo bezpieczniej jest zamknąć budynek możliwie szybko niż zostawiać go na wiele tygodni w stanie półotwartym, bo każda przerwa zwiększa ryzyko zawilgocenia i uszkodzeń.

Najlepiej pracuje się wtedy, gdy zakres stanu surowego jest opisany bez niedomówień: co dokładnie wykonuje ekipa, jakie materiały wchodzą w cenę, co jest po stronie inwestora i kiedy następuje odbiór. Taka precyzja nie jest formalnością - to realna ochrona budżetu i spokojniejsza kolejność dalszej budowy.

FAQ - Najczęstsze pytania

Stan surowy otwarty to etap budowy, w którym dom ma wzniesioną konstrukcję (ściany nośne, stropy, kominy, schody żelbetowe) oraz ukończony dach (więźba i pokrycie). Budynek nie posiada jeszcze okien, drzwi ani elewacji, co oznacza, że jest otwarty na warunki atmosferyczne.
Dla domu o powierzchni 100 m² koszt samego stanu surowego otwartego to orientacyjnie 174-215 tys. zł. Od stanu zerowego do tego etapu wydatki wynoszą ok. 215-267 tys. zł. Koszt zależy od metrażu, kształtu bryły, dachu i technologii budowy.
W stanie surowym otwartym brakuje okien, drzwi zewnętrznych, elewacji, ocieplenia, tynków wewnętrznych, posadzek oraz pełnych instalacji. Budynek nie jest jeszcze zabezpieczony przed warunkami atmosferycznymi i nie nadaje się do prac wykończeniowych.
Najczęstsze błędy to niedoprecyzowany zakres robót w umowie, brak zabezpieczenia budynku przed pogodą, zbyt szybkie przechodzenie do kolejnych etapów bez przerw technologicznych oraz oszczędzanie na dachu i obróbkach, co prowadzi do przecieków.
Stan surowy otwarty to budynek z konstrukcją i dachem, ale bez stolarki zewnętrznej. Stan surowy zamknięty obejmuje te same elementy plus zamontowane okna i drzwi zewnętrzne, co sprawia, że dom jest już zabezpieczony przed warunkami atmosferycznymi.
