Dobór rusztu pod blachodachówkę wygląda prosto tylko na papierze. W praktyce liczy się nie sama odległość między łatami, ale też moduł konkretnego panelu, geometria połaci, układ okapu i to, czy dach ma zapewnioną prawidłową wentylację. Poniżej rozkładam temat na praktyczne zasady, tak żeby było jasne, jak ustawić łaty, czego nie robić i kiedy standardowy rozstaw nie wystarczy.
Najważniejsze liczby, które warto zapamiętać
- Najczęstszy rozstaw łat pod blachodachówkę modułową to około 350 mm, ale dokładna wartość zależy od modelu.
- W wielu systemach pierwszy pas przy okapie wymaga korekty, a nie identycznej odległości jak kolejne pola.
- Jeśli dach jest nietypowy albo ma dużą powierzchnię, rozstaw trzeba sprawdzić w karcie technicznej producenta, a nie zgadywać.
- Łaty pracują razem z kontrłatami, bo to kontrłaty tworzą szczelinę wentylacyjną pod pokryciem.
- Źle ustawiony ruszt psuje nie tylko estetykę, ale też szczelność, montaż wkrętów i pracę całego pokrycia.
Rozstaw łat nie jest jedną stałą wartością
Największy błąd, jaki widzę przy takich dachach, to traktowanie jednego wymiaru jako uniwersalnej reguły. Blachodachówka nie jest materiałem „na oko” i nie ma jednego magicznego wymiaru dla każdego domu. Rozstaw łat wynika z modułu konkretnego profilu, sposobu cięcia, długości krycia i zaleceń producenta.
W praktyce oznacza to, że dwie blachodachówki o podobnym wyglądzie mogą wymagać innego rusztu. Jedna będzie pracowała na stałym module 350 mm, inna pozwoli na zakres 350-400 mm, a jeszcze inna będzie miała korektę przy okapie i kalenicy. Ja zawsze patrzę najpierw na kartę techniczną produktu, bo to ona rozstrzyga sprawę szybciej niż internetowe skróty myślowe.
Ważne jest też to, czy mówimy o blasze modułowej, panelowej czy ciętej na wymiar. Przy modułowej rozstaw jest zwykle najłatwiejszy do zaplanowania, bo moduł sam narzuca rytm łacenia. Przy arkuszach ciętych na wymiar dochodzą już indywidualne korekty, więc „standard” bywa tylko punktem wyjścia. To prowadzi prosto do pytania, jaki rozstaw najczęściej spotyka się w praktyce.
Jaki rozstaw stosuje się najczęściej pod blachodachówkę
Jeżeli mam podać odpowiedź w jednym zdaniu, to brzmi ona tak: najczęściej przyjmuje się około 350 mm. W wielu systemach jest to wartość podstawowa dla blachodachówki modułowej, ale spotyka się też zakres 350-400 mm, zależnie od modelu i producenta.
| Rodzaj sytuacji | Typowy rozstaw | Na co uważać |
|---|---|---|
| Blachodachówka modułowa | Około 350 mm | Sprawdź dokładny moduł panelu i instrukcję montażu |
| Inny model blachodachówki | 350-400 mm | Zakres zależy od profilu i długości krycia |
| Pierwsze pole przy okapie | Często 300 mm do środka drugiej łaty | To zwykle wymaga osobnej korekty względem kolejnych pól |
| Dach o nietypowej geometrii | Według pomiaru i projektu | Nie zakładaj z góry, że 350 mm wystarczy bez sprawdzenia |
Praktyczny wniosek jest prosty: jeśli ktoś pyta mnie, co ile łaty pod blachodachówkę, to nie odpowiadam „zawsze 35 cm”, tylko dopowiadam: sprawdź model, moduł i pierwszy rząd przy okapie. To właśnie tam najczęściej wychodzą błędy, które później trudno naprawić bez demontażu fragmentu połaci.
Warto też pamiętać o różnicy między wymiarem „na papierze” a rzeczywistym pomiarem na dachu. Nawet kilka milimetrów odchyłki na każdej łacie sumuje się i potrafi rozjechać cały układ aż do kalenicy. Dlatego następnym krokiem jest zawsze dokładne wyznaczenie rusztu na połaci, a nie tylko przeliczenie wartości z katalogu.
Jak wyznaczyć rozstaw na dachu krok po kroku
Tu liczy się dokładność, ale bez przesadnego komplikowania. Ja zwykle zaczynam od sprawdzenia geometrii połaci, bo jeśli dach jest przekoszony, to samo mierzenie odstępów nie rozwiąże problemu. Najpierw trzeba wiedzieć, czy okap i kalenica są równoległe oraz czy przekątne połaci się zgadzają.
- Sprawdź powierzchnię dachu i zmierz przekątne połaci.
- Wyznacz linię okapu i zaznacz miejsce pierwszej łaty.
- Ustal rozstaw zgodny z kartą techniczną danego modelu.
- Odmierz kolejne łaty od jednego punktu odniesienia, najlepiej przy użyciu sznura traserskiego.
- Kontroluj poziom i pion przy każdym etapie, a nie dopiero na końcu.
- Przed montażem pokrycia sprawdź, czy ostatni pas przy kalenicy nie wymaga korekty.
W praktyce najwygodniej jest zaznaczyć pierwszy i drugi punkt bardzo precyzyjnie, a potem prowadzić cały układ już rytmicznie, według jednego wymiaru. Jeśli robisz to „na miarę i oko”, to dach potrafi wybaczyć tylko do pewnego momentu. Później pojawia się problem z domknięciem arkuszy, a przy modułach każdy milimetr zaczyna mieć znaczenie.
Przy dachach modułowych często stosuje się układ, w którym pierwsza odległość przy okapie jest inna niż kolejne. To nie jest błąd, tylko świadoma korekta wynikająca z geometrii pokrycia. Dzięki temu arkusz siada prawidłowo, a linia okapu wygląda równo. Właśnie dlatego przy samym montażu ważniejsze od samej liczby jest zrozumienie, skąd ją odmierzasz.
Pierwsza łata, kontrłaty i wentylacja robią większą różnicę, niż się wydaje

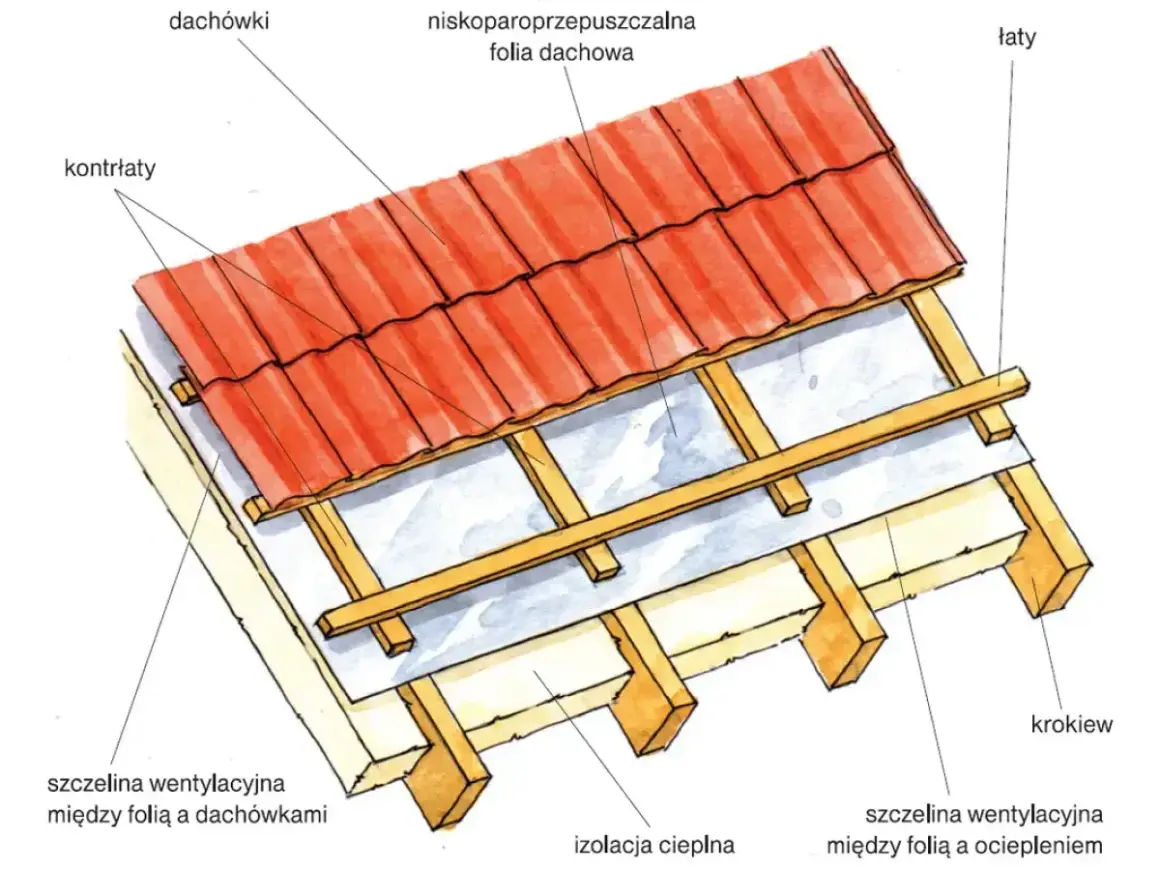

W praktyce dach żyje nie tylko rozstawem łat, ale całym rusztem. Kontrłaty tworzą szczelinę wentylacyjną między membraną a łatami, a łaty są dopiero bazą pod mocowanie blachy. Bez tego układu wilgoć nie ma gdzie uciekać, a pokrycie szybciej pracuje w niekorzystnych warunkach.
W wielu systemach pierwsza łata przy okapie jest wyższa o około 20 mm od łat standardowych. To drobny detal, ale właśnie on pozwala dobrze ustawić pierwszy rząd pokrycia i zachować właściwy kąt wyjścia arkusza. Często spotyka się też łaty standardowe o przekroju 40 x 50 mm, a przy okapie rozwiązanie o większej wysokości. Nie traktuję jednak tych wymiarów jako automatu, bo konkretna instrukcja może przewidywać inny układ.
- Kontrłaty najczęściej mają przekrój około 25 x 50 mm.
- Łaty powinny być suche, proste i najlepiej klasy konstrukcyjnej, np. C24.
- Wilgotne drewno po montażu potrafi się wypaczać i rozjeżdżać linię pokrycia.
- Przy mocowaniu należy stosować ocynkowane gwoździe lub wkręty do drewna konstrukcyjnego.
- Szczelina wentylacyjna nie jest dodatkiem, tylko warunkiem trwałości połaci.
To właśnie w tej części dachu najczęściej wychodzą późniejsze problemy: falowanie arkuszy, zła praca wkrętów, słabsze odprowadzanie wilgoci i trudniejszy montaż obróbek. Jeśli więc ktoś pyta tylko o rozstaw, a pomija wentylację, to patrzy na dach zbyt wąsko. Następna sekcja pokazuje, gdzie takie podejście kończy się najczęściej błędem.
Błędy przy łaceniu, które później kosztują najwięcej
Najgorsze błędy przy ruszcie są zwykle bardzo proste i właśnie dlatego tak łatwo je popełnić. Nie wynikają z braku doświadczenia tylko z pośpiechu, rutyny albo zaufania do „standardu”, który wcale nie pasuje do konkretnego modelu. Z mojego punktu widzenia to właśnie tu ginie najwięcej czasu i pieniędzy.
- Ustawienie wszystkich łat co do jednego wymiaru, bez korekty pierwszego rzędu.
- Przyjęcie rozstawu z internetu zamiast z instrukcji danego producenta.
- Montaż na wilgotnym, krzywym albo słabo zaimpregnowanym drewnie.
- Brak kontroli przekątnych połaci i linii okapu.
- Pomijanie kontrłat, a więc także szczeliny wentylacyjnej.
- Zbyt słabe mocowanie, które później powoduje pracę całej konstrukcji.
Skutki są przewidywalne: arkusze nie schodzą się w rytmie modułu, fugi wyglądają nierówno, a przy kalenicy zostaje kłopotliwy zapas albo niedomiar. Dochodzi do tego ryzyko miejscowych naprężeń, które z czasem odbijają się na estetyce i szczelności pokrycia. Dlatego zanim przykręcisz pierwszy arkusz, warto wykonać krótki, ale bardzo konkretny przegląd całego rusztu.
Co sprawdzić przed przykręceniem pierwszego arkusza
To jest moment, w którym najłatwiej uratować cały dach bez późniejszych poprawek. Ja zawsze robię ostatni przegląd jeszcze przed wejściem w montaż pokrycia, bo po przykręceniu pierwszych paneli część decyzji robi się znacznie trudniejsza do odwrócenia.
- Czy rozstaw łat zgadza się z dokumentacją konkretnego modelu.
- Czy pierwsza łata przy okapie ma właściwą wysokość i pozycję.
- Czy kontrłaty są zamontowane ciągle, bez przerw w strefie wentylacji.
- Czy drewno jest suche, proste i dobrze zamocowane.
- Czy okap, kosze i kalenica mają już przewidziane detale wykończeniowe.
- Czy na połaci nie ma błędu geometrycznego, który trzeba skorygować teraz, a nie po położeniu blachy.
Jeżeli dach jest skomplikowany, ma wiele załamań albo pracuje w trudniejszych warunkach śniegowych, nie ufaj wyłącznie „typowym” wartościom. Wtedy rozstaw trzeba dopasować do konkretnej połaci i konkretnego systemu, bo inaczej oszczędność kilku minut na pomiarze zamienia się w kosztowną poprawkę. Na tym etapie naprawdę bardziej opłaca się sprawdzić wszystko dwa razy niż raz za mało.
Najbezpieczniejsza zasada, gdy liczysz łaty pod konkretny dach
Jeśli mam zostawić jedną praktyczną wskazówkę, to brzmi ona tak: nie traktuj 350 mm jako dogmatu, tylko jako punkt wyjścia. W większości przypadków to właśnie okolice 35 cm będą właściwe, ale końcową decyzję zawsze powinien potwierdzić konkretny model blachodachówki i instrukcja montażu. To mała różnica na etapie projektu, a ogromna na etapie użytkowania dachu.
Najlepiej działa prosta kolejność: najpierw model pokrycia, potem dokumentacja techniczna, później dokładny pomiar połaci, a dopiero na końcu montaż łat. Taki porządek chroni przed poprawkami, skraca pracę i daje równy efekt wizualny. W dachach z blachodachówki właśnie ta dyscyplina montażowa robi największą różnicę.
Jeżeli masz przed sobą konkretny dach, zacznij od sprawdzenia modułu produktu i zrób próbny rozstaw na jednym fragmencie połaci. To szybki test, który bardzo często pokazuje, czy wszystko zagra jeszcze przed położeniem pierwszego arkusza.
